Construction du marché place Davout
Une importante période d'étude et de préparation a été nécessaire
compte tenu de la complexité du projet.
Les fondations étant terminées, les murs en élévation avancent
normalement, les planchers hauts (formant jardinières) des locaux annexes
â chaque extrémité du bâtiment sont coffrés ou coulés.
La charpente a été fabriquée en usine, assemblée sur le chantier elle
est pratiquement montée et permet d'avoir une idée précise du volume de
ce bâtiment.
|

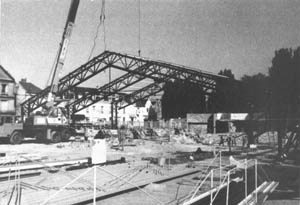

Montage de la charpente du marché
Septembre 1985
|
La fin de ce montage est un moment décisif dans le
planning, puisqu'elle coordonne les travaux de couverture et de menuiserie
pour une mise hors d'eau de la construction.
Le chantier compte environ un mois de retard en charpente, du fait des
grandes difficultés d'approvisionnement des matières premières en
période estivale ainsi que des effectifs réduits en personnel,
principalement en août. Le chantier se poursuit actuellement â un rythme
accéléré.
|
